FOTO&VIDEO. Din iunie, Depozitul Ecologic de Deşeuri de la Braşov va arde într-o instalaţie modernă gazul produs de gunoiul produs în celulele închise

70% din lucrările de închidere a celulelor 1 şi 2 de la Depozitul ecologic de deşeuri al Braşovului au fost finalizate, iar pînă în iunie întreg proiectul, care include şi o staţie de ardere a biogazului colectate din acestea va fi gata. Potrivit primarului George Scripcaru, care ieri a făcut o vizită în terne alături de viceprimarul Laszlo Barabas, „lucrările se încadrează în graficul stabilit, şi chiar dacă există o uşoară întârzere, cauzată de condiţiile meteo de acum două săptămâni, când a  nins, aceasta va fi recuperată în acest weekend”.

„Important este ca în următoarele luni să se finalizeze şi montarea echipamentelor necesare arderii biogazului. Sunt echipamente aduse din alte ţări, Marea Britanie, Cehia, Slovenia, şi depinde foarte mult de cum vor evolua lucrurile, în această situaţie de pandemie şi de impunere a unor restricţii. Deocamdată, ei sunt în grafic, astfel că până la sfârşitul lunii iunie, lucrările pot fi finalizate. Dacă reuşim acest lucru, putem spune că o problemă existentă la nivelul municipiului Braşov a fost rezolvată”, a declarat primarul George Scripcaru.

Până în acest moment s-au executat peste 70% din lucrări, cea mai mare parte constând în lucrări de profilare a celor două celule, impermeabilizare şi acoperirea lor cu pământ vegetal, instalarea sistemelor de preluare şi transport al biogazului. Urmează etapa de montare a centralei de ardere a biogazului şi de finalizare a înierbării celor două celule. Termenul de finalizare al acestor lucrări, pe care constructorul şi l-a asumat, este sfârşitul lunii iunie 2020.

„În momentul de faţă suntem  în etapa în care întindem stratul de pământ de recultivare , de 85 de cm, peste suprafaţa impermeabilizată. Acesta este penultimul strat de pământ, mai urmează un strat de pământ vegetal de 15 centimetri şi înierbarea, astfel încât, depozitul să arate la final ca o oază de verdeaţă. Au fost montare capetele de puţ la reţeaua de captare şi tratare a biogazului produs  de deşeuri, astfel încât, în acest moment, nu mai este niciun miros. La sfârşitul acestei luni se aşteaptă venirea  echipei din Slovenia care se va ocupa de montarea substaţiilor şi separatoarelor de condens, după care va fi montată centrala propriu-zisă, echipament care trebuie să vină din Marea Britanie“, a spus Bogdan Mitache, şef şantier, din partea constructorului RS Activ.

În următoarele două săptămâni se va finaliza etapa de aşternere a pământului de recultivare pe cele două celule, în grosime de 85 de centimetri, precum şi săpătura pentru conductele de legătură între puţuri şi staţii intermediare şi săpătura pentru conductele care vor duce biogazul până la platforma centrală de ardere. Tot până la finele acestei luni vor fi livrate şi staţiile de reglare intermediare, din acest sistem de preluare, transport şi ardere a biogazului produs de deşeurile din cele două celule închise.

Situație lucrări:

Lucrări executate:

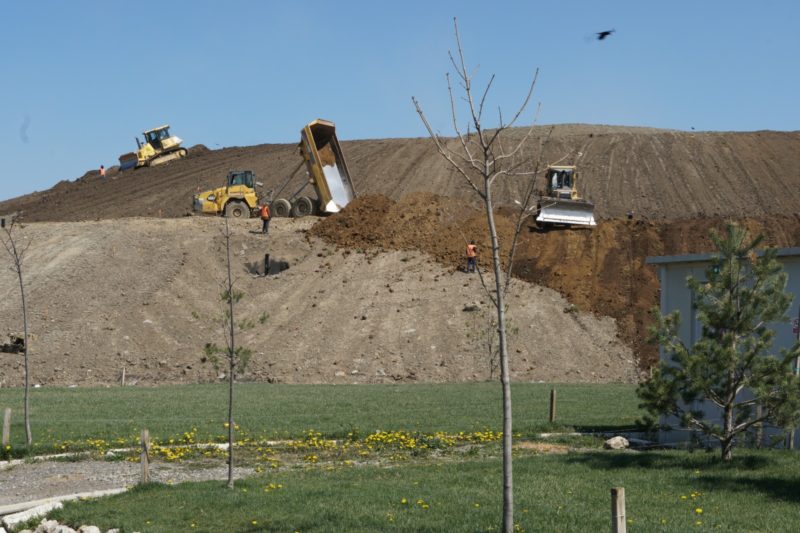

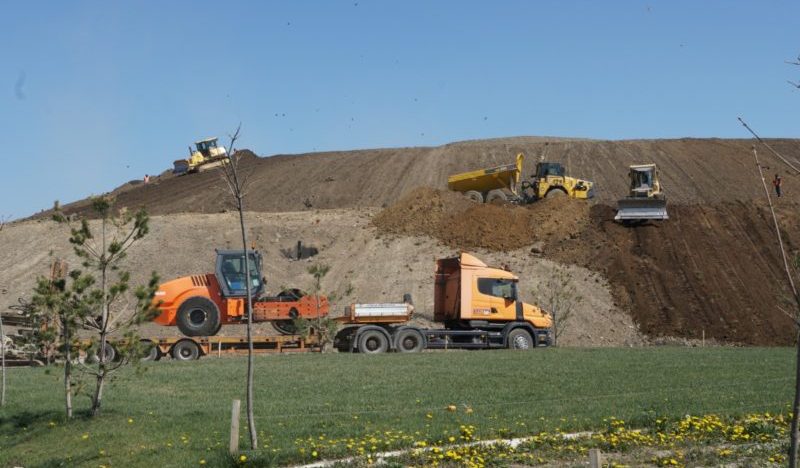

– Modelarea grosieră, care presupune excavația corpului depozitului și aducerea acestuia la geometria prevazută în normative (realizare berme, drum de acces și taluze), realizată în proporție de 100%;
– Așternerea pământului de regularizare, care reprezintă un strat suport pentru impermeabilizarea celor două celule, realizat în proporție de 100%;
– Impermeabilizarea celor două celule ale depozitului, care presupune așternerea celor 3 straturi de geomembrana (drenare apa, gaz si bentomat), realizat în proporție de 100%;
– Așternerea pământului de recultivare în grosime de 85 cm, asigură protecția geomembranelor și a conductelor de transport al gazului de deșeuri, la acțiunile de îngheț – dezgheț, fiind totodată și un strat suport pentru pământul vegetal, realizat în proporție de 70%;
– Realizarea bermelor prin așternerea și compactarea unui strat de balast și a unui strat de piatră spartă, realizat în proporție de 70%;
– Realizarea drumului de acces prin așternerea și compactarea unui strat de balast și a unui strat de piatră spartă, realizat în proporție de 70%;
– Rigola perimetrală de la baza depozitului, având rolul de preluare și transport a apelor pluviale, realizată în proporție de 100%;
– Podețul DN 600 mm, care asigură traversarea rigolei perimetrale, realizat în proporție de 60%;
– Conducta de evacuare a apelor pluviale de suprafață, colectate de către rigola perimetrală, asigură transportul acestora către emisar printr-o conductă cu diametrul de 1000 mm, realizat în proporție de 60%;
– Gura de vărsare în emisar presupune o amenajare din beton și montarea unei clapete de sens, inclusiv a unui debitmetru, realizat în proporție de 20%;
– Finalizarea puțurilor de captare a gazului de deșeu, pe celula 1, reprezintă montarea ansamblului de cap de puț, cămin și impermeabilizarea acestuia cu un strat de argilă bine compactat, realizat în proporție de 95%, restul de 5% o reprezintă montarea căminelor, care va fi posibilă după finalizarea straturilor de pământ pe berme și taluze;
– Execuția forajelor și puțurilor de captare a gazului de deșeu, pe celula 2, reprezintă realizarea a 15 foraje noi și montarea ansamblului de cap de puț, cămin și impermeabilizarea acestuia cu un strat de argilă bine compactat, realizat în proporție de 95%, restul de 5% o reprezintă montarea căminelor, care va fi posibilă după finalizarea straturilor de pământ pe berme și taluze.
– Conductele de legătură între puțurile realizate și stațiile de reglare de la baza depozitului, asigură transportul gazului captat către stațiile de reglare, de unde prin conductele cu diametrul de 200 mm va fi transportat până la centrala de ardere, realizat în proporție de 70%.

– Stațiile de reglare intermediare,  realizat în proporție de 10%, reprezintă un ansamblu care preia gazul din fiecare puț și-l transferă la conductele de transport către centrala de ardere. Acest ansamblu (6 bucăți) se montează pe câte o dală din beton armat, finalizate la acest moment, se așteaptă sosirea echipamentelor pentru a fi montate;

– Conductele de legătură între stațiile de reglare de la baza depozitului și centrala de ardere, asigură transportul gazului captat de către stațiile de reglare prin conductele cu diametrul de 200 mm până la centrala de ardere, realizat în proporție de 70%;

– Platforma de beton armat pe care va fi amplasată centrala de ardere, realizată în proporție de 100%;
– Drumul perimetral la care s-a excavat, s-au realizat umpluturile de pământ și stratul de balast, rămânând de realizat stratul de piatră spartă, realizat în proporție de 80%;
– Rețeaua electrică exterioară de forță, asigură electricitatea necesară funcționării centralei de ardere, realizată în proporție de 90%;



În următoarele două săptămâni 22.04.2020 – 01.05.2020 sunt planificate următoarele activități:

– Finalizare așternere pământ de recultivare 85 cm;
– Finalizare săpătură pentru conductele de legătură între puțuri și stațiile intermediare;
– Finalizare săpătură pentru conductele de legătură între stațiile intermediare și platforma centrală de ardere;
– Finalizare excavație pentru separatoare de condens;
– Finalizare podeț DN 600;
– Săpătură și pozare conductă de evacuare în emisar;
– Livrare stații intermediare de reglare.

Fii primul care comentează

Lasă un răspuns

Adresa ta de email nu va fi publicată.


*


Acest site folosește Akismet pentru a reduce spamul. Află cum sunt procesate datele comentariilor tale.
